Геофизическое обеспечение строительства

На начальном этапе любого строительства производятся инженерно-геологические изыскания, цель которых – создание модели активной зоны грунтового основания для проектирования фундаментов промышленных и гражданских сооружений. Модель основания включает несколько инженерно-геологических элементов (ИГЭ, т. е. слоёв, массивов пород), наделяемых показателями физико-механических свойств, по которым ведётся расчёт работы основания и фундаментов. Показатели свойств для ИГЭ определяют путём отбора проб из скважин и их лабораторных анализов, путём натурных штамповых испытаний, статических и динамических зондирований в отдельных точках строительной площадки. И хотя все эти исследования регламентированы многими нормативно-техническими документами (НТД), но нередки случаи недоизученности оснований в межскважинном пространстве и в периферии сооружений. Применение геофизических методик в составе инженерно-геологических изысканий обеспечивает их объёмную информативность, сводя к нулю риски при строительстве.
Наша компания владеет практически всеми методико-техническими средствами для достоверного изучения грунтовых оснований, включая получение (на основе МКРА) прогнозных карт показателей деформационно-прочностных свойств грунтов. Ниже даны примеры некоторых специфических исследований.

ИЗЫСКАНИЯ ПОД СТРОИТЕЛЬСТВО ВЕТРОВОЙ ЭЛЕКТРОСТАНЦИИ

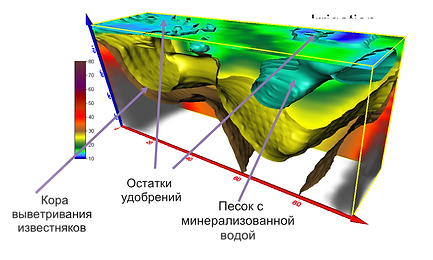

По заказу проектной организации выполнены исследования методом трёхмерной электротомографии на площадке планируемого строительства ветропарка. Исследования проведены на землях сельхозназначения, глубина исследования более 40 м. На площадке 100х25 м обнаружены дисперсные породы, залегающие на известняках, кровля которых имеет ярко выраженную депрессию, приуроченную к зоне трещиноватости.


Площадка проектируемого ветропарка

ИССЛЕДОВАНИЕ ПРОЕКТНОГО СТВОРА АВТОМОБИЛЬНОГО МОСТА

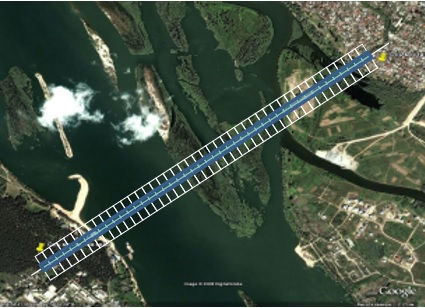

Объект исследования – проектная ось Бугринского моста через р. Обь в Новосибирске. Результатом уникальной для 2008 года работы стало трехмерное изображение геологических структур вдоль оси моста на глубину до 90 м. Работы выполнены за 3 недели, заверены бурением с баржи.
